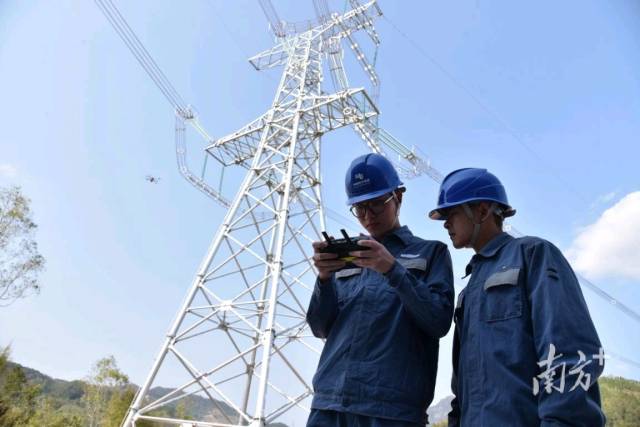

“無人機接收到巡檢航跡,已完成電池和可見光鏡頭安裝,準備執行飛巡驗收任務!比涨,伴隨著陣陣轟鳴聲,一架架無人機在南方電網廣東汕尾供電局輸電管理所輸電線路一班飛手的操作下騰空而起,盤旋在粵港澳大灣區500千伏外環東段工程(汕尾段)第一批工程輸電線路上空,執行竣工驗收任務。

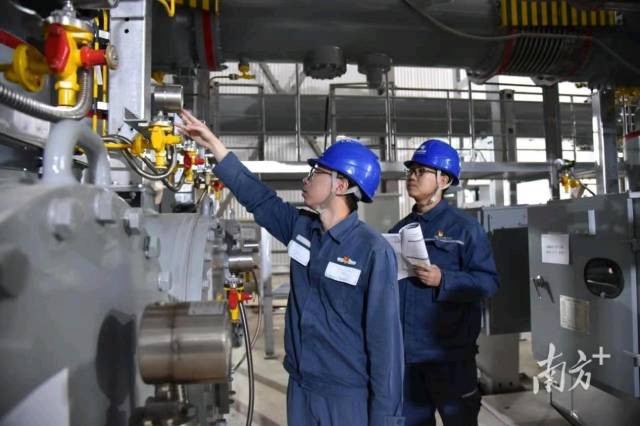

克服重重困難,順利推進工程 粵港澳大灣區500千伏外環東段工程(汕尾段)全線起點為河源市紫金縣龍窩鎮的承龍(蘇區)開關站,終點為汕尾市陸河縣河口鎮汕尾開關站。線路走向多以山地、高山地形為主,林木覆蓋率高,平均塔高超百米。在以往的驗收工作中基本采用人工登檢、地面望遠鏡查看的方式,費時費力,工作效率較低!袄脽o人機進行驗收具有視角廣、無盲區,能夠發現一些因視野、角度問題難以發現的缺陷,從而進一步提升輸電線路項目驗收率和精準性,有效提高驗收質量!陛旊娋路一班班長黃懷豪說。 在時間緊、任務重、線路走向地形惡劣、交通條件較差的情況下,汕尾供電局輸電管理所黨總支部充分發揮黨組織戰斗堡壘作用和黨員先鋒模范作用,通過黨建帶團建,成立黨員突擊隊和青年突擊隊協作驗收,加強項目施工質量管控,采用無人機與人工結合的雙層驗收雙重保障,對現場發現的缺陷和隱患進行登記在案并給出相關具體解決建議。 “通過無人機對鐵塔、金具、導線連接點壓接處、線路通道等驗收點進行各個角度全方位的拍照,就可以非常清晰了解到項目的施工質量和工藝標準是否符合驗收要求!秉S懷豪介紹道,利用無人機參與項目驗收后,驗收人員便可以透過無人機視角,對輸電線路、鐵塔各個驗收部位進行實時、近距離的驗收查看。同時,對于一些存在疑問的驗收部分,驗收人員可以將無人機拍攝的照片導入電腦中再次進行放大查看,從而做到銷釘級缺陷不放過,確保投運項目質量百分百合格。 “采用無人機驗收后,原本需要5-6名登檢人員的驗收工作,現只需2名飛手便可對需驗收的線路進行全面的檢查,單基鐵塔的驗收時間也由原來的半小時縮短至十分鐘,從而進一步提升輸電線路項目驗收效率和精準性。”黃懷豪說。 各部門密切協作,一絲不茍保質量 今年以來,為推進粵港澳大灣區500千伏外環東段工程(汕尾段)汕尾開關站順利建成如期投產,汕尾供電局變電管理所密切配合建設和項目管理單位,合理組織運檢人員提前介入,分專業對變電站建設情況進行前期檢查驗收,及時對現場存在的問題提出專業的建議和要求。 汕尾供電局變電管理所試驗人員認真做好設備開箱驗收,確保設備調試數據無誤。檢修人員現場及時掌握設備安裝調試,防止返工和臨時增加設備等影響驗收進度的問題發生。為確保投運工作萬無一失,繼保自動化專業人員在該站安排技術骨干駐站跟蹤,特別是在開展該站500千伏GIS開關等設備的驗收時,一絲不茍,不放過任何一個疑點,直到結果多次查驗合格才放心。
汕尾供電局變電管理所黃良祥介紹道,運行人員為粵港澳大灣區500千伏外環東段工程(汕尾段)汕尾開關站的投產認真做好變電站生產準備的階段性工作。組織運行人員熟悉環境、設備,籌備變電專業技術文件,收集一、二次設備技術資料,對全部設備進行拍照,建立圖像資料檔案。拍照范圍包括設備外觀、設備銘牌、設備內部機構。拍照后按名稱保存,為以后的安全運行、技術培訓準備第一手資料。 粵港澳大灣區500千伏外環東段工程(汕尾段)投產將進一步完善全省500千伏電網骨干網架,大大提高汕尾區域電網穩定性和供電能力。與此同時,有利于提高區域內的風電及光伏等新能源就近送出,改善汕尾電網網架結構,提升當地供電能力和供電穩定性,為汕尾工業突破、城鎮提升、農業發展、旅游提質提供堅強電力保障,也能更好地開展電網經濟調度,實現電力的高效、快捷輸送,助力區域經濟高速發展保駕護航。 【記者】郭楊陽 【通訊員】劉偉鋒 彭文架 劉思雨 |
