甲湖灣電廠送出工程預計6月中旬投產200萬千瓦電力送往珠三角東部

2018-5-26 11:25| 發布者: swcszx1| 查看: 7186| 評論: 0

摘要: 看有溫度的資訊,盡在汕尾城市在線

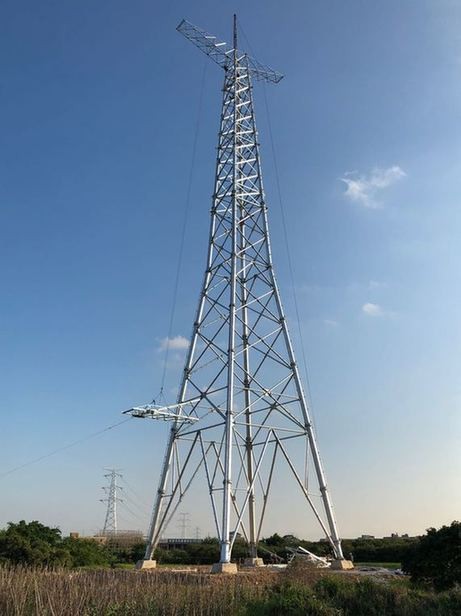

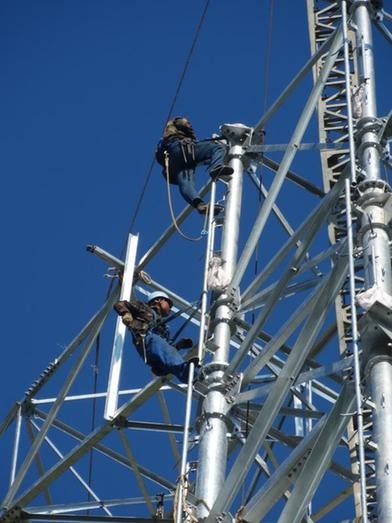

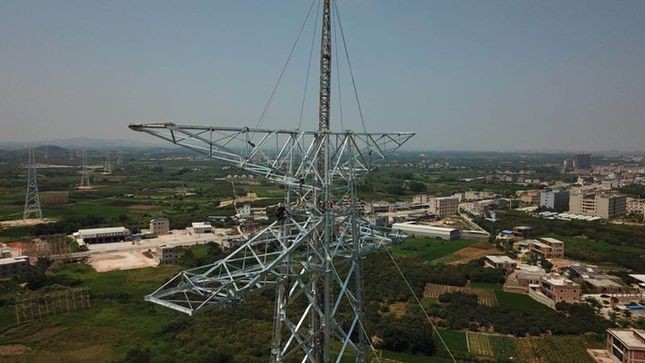

  5月22日傍晚,在汕尾陸豐市銅鑼湖農場的西嶺村,隨著絞磨機馬達的轟鳴聲和“咯吱咯吱”的聲音,500千伏寶麗華汕尾甲湖灣電廠送出工程N52塔最后一根構件下橫擔,被吊上高高的鐵塔頂端完成安裝,標志著全線鐵塔組立工作順利完成。目前線路正同時進行最后2個檔位的放線施工,預計5月底實現全線貫通。


  為了確保項目在6月底迎峰度夏前投產,業主單位、屬地政府及參建各方密切協作加快工程推進。汕尾市電網規劃建設領導小組每月派出督導組,定期召開現場會,協調青賠問題和督導進度。

  N52塔是甲湖灣電廠送出工程全線最后一基施工的鐵塔。塔基為灌注樁基礎,共16根灌注樁,總方量302m3,工期最長,且靠近324國道和附近民居密集,建設過程中遇到了不少困難。南方電網廣東汕尾供電局基建部林秋榮介紹,為使導線避開民居進行了多次改線,線路取消N53塔位,N52塔基移位兩次,直到3月5日才交付施工,這時全線開工已經數月。設計變更后塔位移了32米,改變了轉角度數,由于是耐張塔,變更后鐵塔配腿、轉角度數、金具型式、跳線型式等都需要改變,還更換了施工方法兩次,民事協調等原因導致進退場六次,使該塔工期比正常多出一個多月,工期非常緊張。


  在較早之前,3月10日,施工隊伍剛進場施工不久就遇到麻煩。施工根據塔基地質條件用沖機進行了沖孔,但由于附近村民反映,沖機振動時影響其房屋的穩定性。為了不影響民居安全,設計單位、當地銅鑼湖農場和汕尾供電局多方積極研討,提出改變施工方法減少震動的施工方案。采取了將灌注樁樁徑加大,樁長適當減短,使用鉆機進行鉆孔施工。鉆孔施工過程中由于地下10米左右位置為微風化巖石,導致報廢鉆頭9個,每天只能磨深30cm左右,平均每根樁完成時間約3天左右,導致施工時間大大加長。

  施工過程還遇到多次青賠補償協調等問題,陸豐市政府組織了銅鑼湖農場工作人員組成協調小組,和村民進行了6次談判,穩妥解決了糾紛,并采取措施維持正常施工秩序,保障了工程順利施工。


  據了解,甲湖灣電廠是目前國內規劃容量最大的高效清潔燃煤電廠,是廣東重點能源建設項目。甲湖灣電廠送出工程橫跨汕尾、河源、惠州三市,全長191公里,正常工期需要2年。由于負荷預測2018年廣東東部缺電約208萬千瓦,所以提前到了今年6月底前投產。

  屆時,200萬千瓦電力將送往珠三角東岸廣、深、莞、惠等地,以破解局部缺電問題,滿足工業及民生需求。同時也將為汕尾打造重點電力能源基地及粵東電力外送提供了重要通道。
